外壁塗装の流れは5段階!契約前の3点を確かめれば慌てず決められる

はじめての工事|外壁塗装の流れは5段階|契約前に確かめる3点(トベシンホームのコラム「外壁塗装の流れは5段階!契約前の3点を確かめれば慌てず決められる」のアイキャッチ画像)

「外壁塗装を頼んだら、どんな流れで進むんだろう」
「契約したあとに、やっぱりやめたくなったらどうなるの」
「工事中の家の中は、どうなっているんだろう」

外壁塗装は、頼んだあとの流れが見えないまま話が進むことに、不安を感じる方が多い工事です。

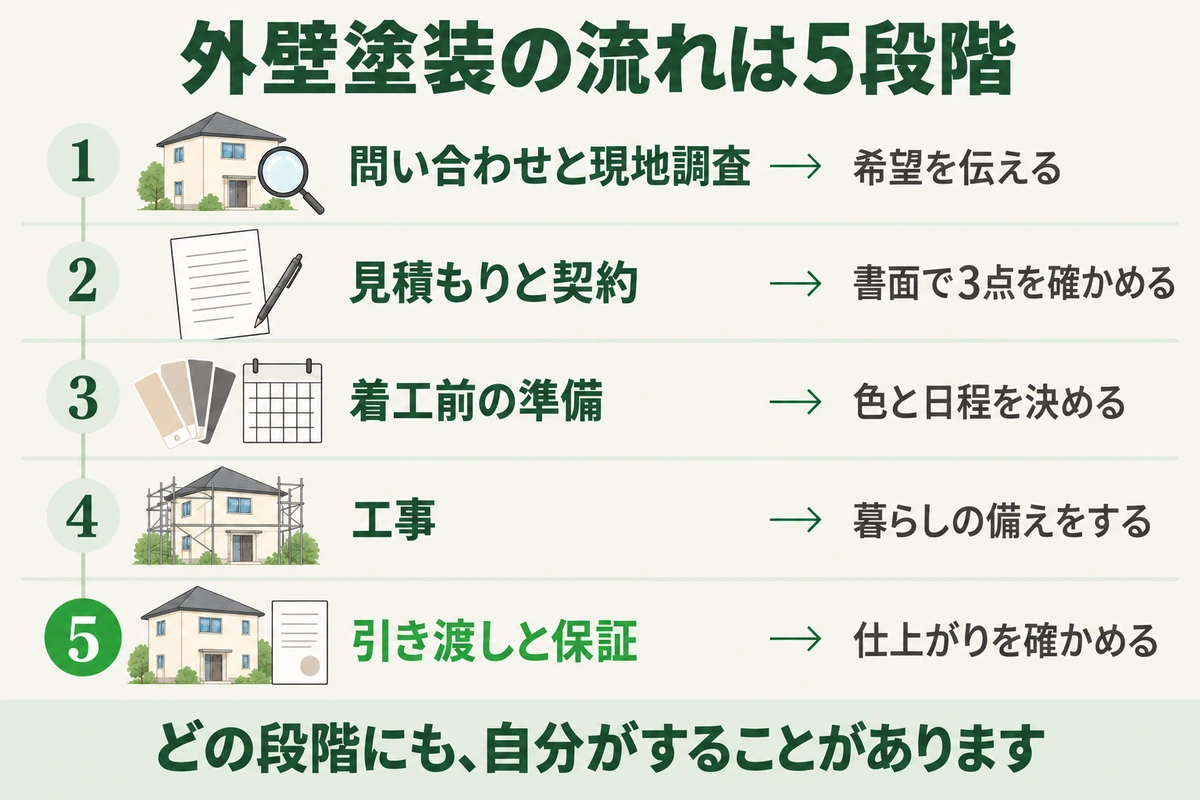

外壁塗装の流れは、次の5段階です。

  • 問い合わせと現地調査
  • 見積もりと契約
  • 着工前の準備
  • 工事
  • 引き渡しと保証

工事の中身は、次の順に進みます。期間は10日〜2週間が目安で、家の大きさや天候で変わります。

  • 足場の設置
  • 高圧洗浄と下地処理
  • 塗装(下塗り、中塗り、上塗り)
  • 検査と足場の解体

現地調査や見積もりを受けても、契約が決まるわけではありません。契約の前には、書面で3点を確かめます。

工事の内容と工期、支払い、やめるときの扱いです。

累計5,500件以上の施工実績があるトベシンホームが、各段階で見るところをまとめました。工事の10の工程と家で起きることは、後半の工事の章で解説します。

外壁塗装の流れを、問い合わせと現地調査、見積もりと契約、着工前の準備、工事、引き渡しと保証の5段階で示した全体図。各段階で自分がすることも添えている

この記事でわかること

  • 問い合わせから引き渡しまで、どんな順番で何が起きるか
  • 契約の前に、書面で確かめること
  • 工事中に家で起きることと、自分がすること
2026年8月〜9月 関東の大雨雨漏りのお問い合わせが
約3倍に
塗装がめくれ下地の板が黒く腐って崩れた軒天軒天が腐って崩れた
ひび割れと色あせが出たスレート屋根屋根材のひび割れ
金属の面に残った茶色い雨水の跡と錆雨水が流れた跡と錆
雨をしのぐためブルーシートを掛けた窓まわりの外壁ブルーシートで応急処置

※2026年6月〜9月 弊社お問い合わせフォーム調べ

雨漏りは、天井にシミが出たときには、屋根や壁の中まで水が回っていることがあります。押し入れの荷物まで濡れてしまったというご相談もありました。被害が出る前に、一度無料で点検を受けることを強くおすすめします。

大雨のあとは、点検を装った訪問販売も増えています。トベシンホームの無料点検では、その場で契約のお願いはしません。12店舗・施工実績5,500件以上・最長10年保証の専門店です。

トベシンホームは、東京・千葉・埼玉・茨城に12店舗を構える外壁塗装・屋根工事・雨漏り修理の専門店です。

業界10年以上、施工実績5,500件以上。専属職人による自社施工で、お引き渡し後も最長10年保証です。

記事を読んでもご自宅の状態が判断できないときは、無料でご相談ください。

★Google口コミ 平均4.4(426件) / 0120-685-126(8:00〜20:00 年中無休)

無料相談・診断の流れ

①〜③まで、費用は一切かかりません

1

お問い合わせ・無料相談無料

フォームまたはお電話(0120-685-126/8:00〜20:00 年中無休)でご連絡ください。お困りの内容をうかがい、調査の日程を調整します。

2

現地調査・診断無料

ドローンで屋根を撮影し、外壁の状態もあわせて確認します。足場を組まずに高所まで見られるので、お客様ご自身も写真で状態を確認できます。

3

お見積もり・ご提案無料

撮影した写真をお見せしながら、いま必要な工事と、まだ必要でない工事を分けてご説明します。お見積りをお渡ししたあと、ご検討の時間は十分におとりください。その場での契約はお願いしません。

4

施工開始

ご納得いただいたうえで着工します。専属職人による自社施工で、お引き渡し後も最長10年保証でお守りします。

近くの支店を探す

※本記事の情報は2026年10月時点のものです。

目次

外壁塗装の流れは問い合わせと現地調査から始まる

外壁塗装の流れの最初の段階は、問い合わせと現地調査です。ここで契約を決める必要はなく、家の状態を知り、希望を伝えるための段階です。

外壁塗装の全体像は、外壁塗装完全ガイドにまとめています。問い合わせの前に業者を比べたい方は、外壁塗装業者の選び方の解説記事もあわせてご覧ください。

ここでは、問い合わせから現地調査までに起きることを解説していきます。

問い合わせのあとに起きること

問い合わせをすると、現地調査の日時を決めるための連絡が入るのが一般的です。連絡では、築年数や傷みが気になる所、希望の時期などを聞かれることが多くあります。

現地調査や見積もりを受けることと、契約することは別の話です。トベシンホームでは、診断と見積もりは無料で行っています。

連絡の方法や時間帯に希望があれば、最初に伝えておきましょう。日中に電話に出られない方も、メールなどに変えられる場合があります。

現地調査で調べる所と事前の準備

現地調査で見る所は、一般的に次のとおりです。

  • 外壁のひび割れや色あせ
  • 目地のシーリング(目地を埋めるゴム状の材料)の傷み
  • 屋根と雨樋
  • 軒天(屋根の裏側にあたる天井部分)など、外壁以外の部分

見た所は、写真などで記録するのが一般的です。調査にかかる時間や、立ち会いが必要かどうかは、家の大きさや業者によって異なります。

立ち会えるときは、気になる所を直接伝えられます。雨染みやひび割れの場所、前回の塗装の時期が分かるメモや書類があると、話が早く進みます。

トベシンホームでは、現地調査からアフターサポートまで、同じ担当者が窓口になります。調査の結果は、診断報告書としてお渡しします。

現地調査のあとは、見積書が出ます。見積書が出ても、すぐに契約を決める必要はありません。

お見積りをお渡ししたあと、ご検討の時間は十分におとりください。トベシンホームでは、その場での契約はお願いしていません。

依頼の流れの概要は、初めての方へのページでも紹介しています。

現地調査で、次の8つを聞いておくと安心です。内容は、後の章で解説します。

スクロールできます
聞いておくこと聞く理由
連絡の方法と時間帯日中に出られない方でも、やり取りしやすくなる
現地調査への立ち会いの要否気になる所を直接伝えられる
色を決める期限期限が工事の日程に影響する
雨の日の扱い順延になったときの予定を立てやすくなる
近所への挨拶を誰がいつするか工事の前に慌てずに済む
工程表をもらえるか日ごとの予定が分かる
在宅が必要な日があるか外出の予定を調整できる
洗濯物、車、エアコンの室外機の扱い工事中の暮らしを前もって整えられる

ここからは、現地調査で伝えておきたい希望や事情について解説していきます。

希望や事情は最初に伝える

外壁塗装には、お客様ごとにさまざまな事情があります。『◯月までに終わらせたい』『塗らずに残したい所がある』『来客や行事の時期は避けたい』といった希望です。

希望は、見積もりが固まる前に伝えるほど、日程や工事の範囲に反映しやすくなります。一般に相談されることが多い項目は、次のとおりです。

  • 工事を始める時期と終える時期
  • 塗る所と塗らない所の範囲
  • 色の選び方
  • 工事中に家にいられる日と、いられない日
  • ペットや洗濯物など、暮らしの都合

トベシンホームでは、担当スタッフが窓口になります。日程や工事の範囲など、ご事情に合わせたご相談に対応します。

実現できるかどうかは、外壁の状態や日程によって変わります。自分の家で何を相談したいかを、思い浮かべながら読み進めてください。

あなたの事情(終わらせたい時期、塗らずに残したい所、行事の時期)を担当スタッフに伝えると、工事の時期、工事の範囲、暮らしの都合を相談できることを示した図。実現できるかは現地を見て決まる

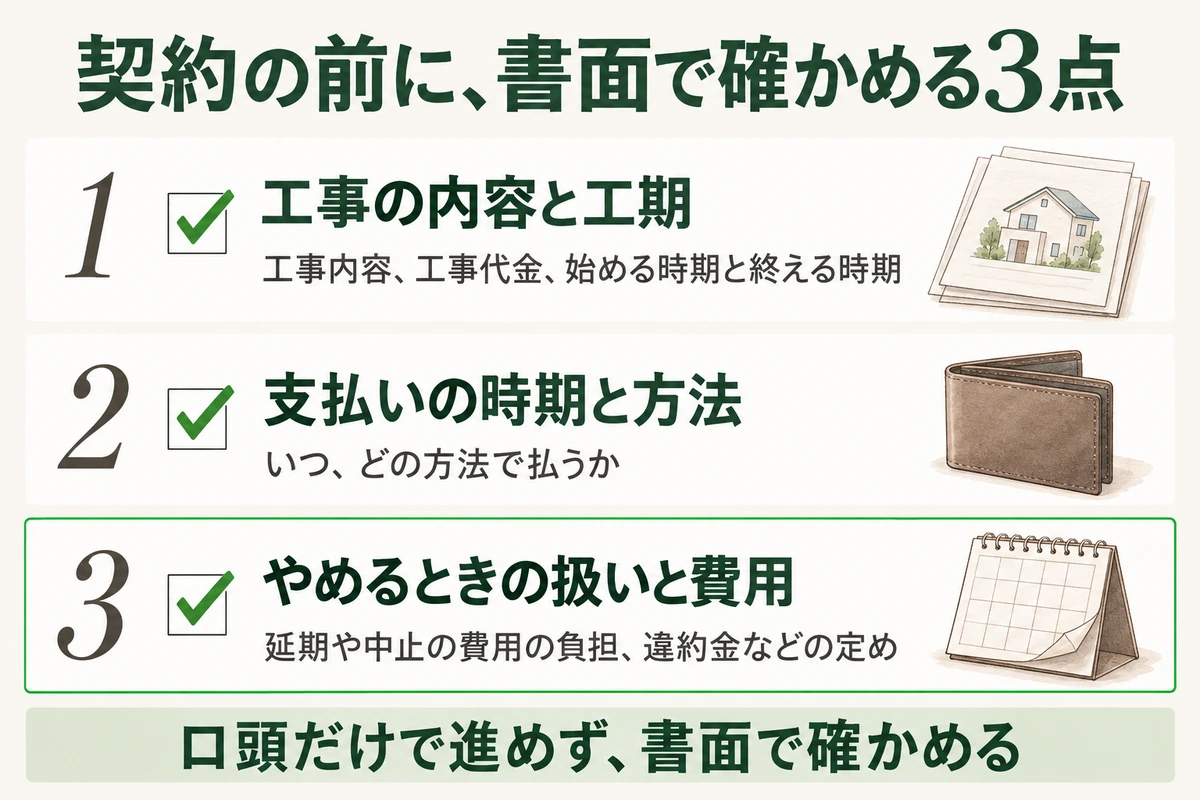

外壁塗装の契約前に確かめる3点

見積もりが出たあとは、契約の前に、書面で確かめておくことが3つあります。e-Gov法令検索『建設業法』の第19条は、工事を頼んで引き受ける請負契約を結ぶときに、書面を取り交わすよう定めています。

書面には、工事内容と工事代金、着工と完成の時期などを記載します。見積書の見方は、外壁塗装の見積書の見方の解説記事にまとめています。

トベシンホームの見積書は、数量と単価を明記しています。

外壁塗装の契約の前に書面で確かめる3点のチェックリスト。工事の内容と工期、支払いの時期と方法、やめるときの扱いと費用

ここでは、契約前に書面で確かめる3点を解説していきます。

工事の内容と工期の記載

契約書面に、工事の内容と工事代金、工事を始める時期と終える時期が書かれているかを確かめます。口頭の約束だけで進めると、あとで『そんな話だったか』と食い違いやすくなります。

見積書の内容が、契約書面に反映されているかもあわせて確認します。塗る場所と回数、使う塗料、足場の費用が見積書と合っているかが目安です。

支払いの時期と方法

工事代金をいつ、どの方法で払うのかも、書面で確かめます。払い方は業者によって違います。

前金が必要な場合も、完成後にまとめて払う場合もあります。金額が大きくなるため、希望する支払いの方法が使えるかも、契約の前に聞いておきましょう。

契約後にやめるときの扱いと費用

契約をしたあとに、事情が変わって工事を延期したり、やめたくなったりすることもあります。延期や中止のときの費用の負担や、違約金などの定めは、契約ごとに違います。

契約の前に書面で確かめておくと、あとで困りにくくなります。

契約の形によっては、クーリング・オフ(一定の期間内なら契約を解除できる制度)を使える場合があります。消費者庁『悪質なリフォーム事業者にご注意ください!!』によると、契約書面を受け取った日から原則8日以内に、書面または電子メールなどで通知します。

自分の契約が対象になるかは、契約した場所やきっかけ、書面の内容で変わります。迷ったときは、消費者ホットライン188(全国の消費生活相談窓口につながる電話番号)や、住まいるダイヤル(住宅リフォームの相談窓口)に相談してください。

外壁塗装の契約から着工までの準備

契約を結んだあと、工事が始まるまでに準備があります。色や日程の確認や、近所への挨拶などです。

ここでは、着工前にすることを解説していきます。

色と日程を決める時期

色を決める時期は、契約の前後どちらもあり、業者によって違います。いつまでに決めるかを、工程表や契約書面で確かめましょう。

色は、カタログや小さな見本だけで決めると、外壁に塗ったときの印象が変わることがあります。トベシンホームでは、ショールームで屋根と外壁の実物を見ながら、色を相談できます。

日程は、天候で順延(予定が先に延びること)になることがあります。雨の日の扱いを聞いておくと、予定を組み直しやすくなります。

近所への挨拶と工程表の確認

工事が始まる前に、足場の組み立てや高圧洗浄で音や水が出ることを、近所に伝えるのが一般的です。誰がいつ挨拶に回るのかは、契約のあとに確認しておくと、当日慌てずに済みます。

工程表は、工事の日ごとの予定を知る手がかりです。変更があったときの連絡の方法も、あわせて聞いておきましょう。

工事の日数の内訳と、日数が延びる理由は、外壁塗装の期間の解説記事にまとめています。

外壁塗装の工事の流れと工事中の暮らし

工事が始まると、足場の設置から解体まで、決まった順番で進みます。順番を知っておくと、家の中や周りで起きることに前もって備えられます。

ここでは、工事の順番と、工事中の暮らしについて解説していきます。

足場の設置から解体までの順番

外壁塗装の工事は、一般的に次の順番で進みます。会社や家の状態によって、順序や名称は変わります。

家で起きることは目安です。

スクロールできます
順番工程何をするか家で起きること
1足場の設置作業用の足場を家のまわりに組む組み立ての音が出る。窓の外に足場が立つ
2高圧洗浄水の圧力で、外壁の汚れや古い塗膜(塗料が乾いてできた膜)を落とす水が飛び、音が出る。洗濯物を外に干せない日がある
3下地処理ひび割れの補修や目地のシーリングの打ち替え、古い塗膜を削る作業削る音や、材料のにおいが出ることがある
4養生窓やサッシ、植木など、塗らない所を覆う窓が開けにくくなり、換気が制限される
5下塗り仕上げの塗料を密着させる下地の塗装塗料のにおいが出る。乾くまで待つ時間がある
6中塗り仕上げの塗料の1回目塗料のにおいが出る。乾くまで待つ時間がある
7上塗り仕上げの塗料の2回目塗料のにおいが出る。乾くまで待つ時間がある
8付帯部の塗装雨樋や軒天、雨戸など、外壁以外の部分を塗る雨戸は開け閉めできない時間がある
9完了検査塗り残しやムラがないかを確かめる引き渡しの確認につながる。詳しくは次の章
10足場の解体足場を外し、まわりを清掃する解体の音が出る。窓の外の景色が戻る

塗装は、下塗りと中塗り、上塗りの3回塗りが基本です。各工程のあいだには、塗料ごとに決められた乾燥時間が必要です。

日数の内訳は、期間の解説記事を参考にしてください。

施工事例:野田市 T様邸(塗る前に古い塗膜を削り落とす下地処理の事例)

工事中の暮らしで気をつけること

一般に、工事中の暮らしでは次の5つのことが起こります。備えも添えます。

  • 窓は、養生で開けにくくなる期間があります。開けたい日があれば、前もって担当者に伝えます。
  • 洗濯物は、高圧洗浄や塗装の日に外へ干せないことがあります。当日は室内干しにできるよう、日程を聞いておきます。
  • 車は、足場や作業スペースの都合で、置き場所を変えることがあります。足場を組む前に、停める場所を決めておきます。
  • エアコンの室外機は、塗装のために動かしたり、覆ったりすることがあります。使いたい日があれば、あらかじめ相談します。
  • 雨の日は、塗装の作業が順延になることがあります。予定を空けておくと、日程が動いても慌てません。
外壁塗装の工事中に、窓、洗濯物、車、エアコンの室外機、雨の日で起きることと、それぞれ自分でできる備えを対応させた図

騒音が出るのは、足場の設置や高圧洗浄など一部の工程で、工事中ずっと続くわけではありません。ニオイは、水性塗料を選ぶと軽減できます。

工事中に気になることが出たときは、窓口の担当者に直接伝えられます。家にいなければならない日があるかは、現地調査のときに聞いておきましょう。

外壁塗装は引き渡しの確認と保証で終わる

工事が終わると、引き渡しの前に仕上がりを確かめます。保証書を受け取ると、外壁塗装の流れが一区切りつきます。

ここでは、引き渡しと保証で確かめることを解説していきます。

引き渡しの前に仕上がりで見る所

一般的には、足場の解体の前後に、仕上がりを確かめる場面があります。完成の確認をする時期と引き渡しの時期は、契約書面で決めておくものです。

確認で見る所は、次のとおりです。

  • 塗り残しと塗りムラ
  • 窓やサッシへの塗料の付着
  • 足場を外したあとの汚れ

気になる所は、確認の場で担当者に伝えます。手直しが必要な所があれば、引き渡しの前に直してもらい、直った所をもう一度確認します。

保証書と定期点検の確認

保証書で確かめるのは、次の4つです。

  • 保証の対象になる範囲
  • 保証の期間
  • 対象外になる場合
  • 連絡先

保証は、塗料メーカーの保証と、施工した会社の保証に分かれる場合があります。

トベシンホームには、最長10年保証と定期点検があり、保証書は電子と紙の両方で発行します。保証の種類と年数の見方は、外壁塗装の保証期間の解説記事にまとめています。

外壁塗装の流れについてよくある質問

見積もりをもらったら、その場で契約になりますか?

お見積りをお渡ししたあと、ご検討の時間は十分におとりください。その場での契約はお願いしません。

契約の前に、見積書と書面を見比べて、本記事の3点を確かめてから決めてください。

契約したあとにやめられますか?

契約の形によっては、書面を受け取った日から原則8日以内なら、クーリング・オフで解除できます。対象外の場合は、契約書面にある中止や違約金の定めに従います。

自分が当てはまるかは、消費者ホットライン188や住まいるダイヤルで確認できます。

外壁塗装の工事全体で何日かかりますか?

外壁塗装は、10日〜2週間が目安です。天候、足場の条件、外壁の状態によって変わります。

日数の内訳は、外壁塗装の期間の解説記事にまとめています。

色はいつまでに決めますか?

色を決める時期は、契約の前後どちらもあり、業者によって違います。期限は、工程表や契約書面で確かめます。

色が決まらないと塗装の工程に進めません。迷っているときは、早めに担当者へ相談してください。

工事中は家にいないといけませんか?

終日つきっきりで在宅する必要がない場合が多い一方で、立ち会いや確認のために在宅が必要な日が出ることがあります。必要な日は、工程や業者によって異なります。

現地調査のときに、在宅が必要な日を聞いておくと、予定を組みやすくなります。日程にご事情がある場合は、担当スタッフにご相談ください。

まとめ

外壁塗装の流れは、問い合わせと現地調査から引き渡しと保証までの5段階です。契約の前に工事の内容と工期、支払い、やめるときの扱いの3点を確かめます。

工事中は、暮らしに関わることがいくつか起きます。日程や工事の範囲に希望があれば、早い段階で伝えるほど相談しやすくなります。

自分の家でいつ始まり何日かかるかは、現地を見て決まります。まずは現地調査で家の状態を確かめ、希望を伝えるところから始めてみませんか。

外壁塗装の費用の目安は、外壁塗装の価格の解説記事にまとめています。

項目詳細
屋号トベシンホーム
会社名FCR株式会社
本社所在地〒271-0064
千葉県松戸市上本郷2868-8
Googleマップ
電話番号0120-685-126
営業時間8:00〜20:00 (年中無休)
この記事の監修者
増山親方
増山親方

屋根工事45年のプロフェッショナル。日本瓦から最新屋根材まで3万件以上の施工実績を持ち、独自開発した「増山式耐風工法」は台風対策として業界で高評価。文化財修復にも携わりながら、職人育成学校での若手指導や各メーカーの製品開発顧問として、伝統技術の継承と革新に貢献。

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!
目次
