屋根工事期間は1〜2日から20日!種類別の日数と工事中の生活への影響

種類別の目安|屋根工事は1〜20日|生活への影響も解説(トベシンホームのコラム「屋根工事期間は1〜2日から20日!種類別の日数と工事中の生活への影響」のアイキャッチ画像)

「屋根工事はどのくらいの期間がかかるの?」
「工事中の生活に支障はないのか?」

この記事を読んでいるあなたは、このような不安や疑問を抱えているのではないでしょうか。特に初めて工事を検討する場合、工期の見通しが立たず、日程調整に悩まれる方も少なくありません。

実際の工事期間は、部分修理であれば1〜2日程度で完了する一方、葺き替え工事では10日以上必要となることもあります。また、天候や建物の状態によって工期が変動する可能性もあるため、正確な期間の把握が重要です。

この記事では、工事の種類別の期間や工程はもちろん、生活への影響や注意点まで詳しく解説します。工事期間の見通しを立てることで、スケジュール調整や近隣への配慮も計画的に進めることが可能となるでしょう。

また屋根工事については詳しくはこちらで解説しているのでぜひ参考にしてください。

この記事のポイント

  • 屋根工事期間は工事種類で大きく異なる
  • 部分修理は1~2日、葺き替えは10~20日必要
  • 天候や屋根の形状が工期に影響する
  • 生活への影響を事前に確認しよう
  • 適切な季節選びで工事をスムーズに
2026年8月〜9月 関東の大雨雨漏りのお問い合わせが
約3倍に
塗装がめくれ下地の板が黒く腐って崩れた軒天軒天が腐って崩れた
ひび割れと色あせが出たスレート屋根屋根材のひび割れ
金属の面に残った茶色い雨水の跡と錆雨水が流れた跡と錆
雨をしのぐためブルーシートを掛けた窓まわりの外壁ブルーシートで応急処置

※2026年6月〜9月 弊社お問い合わせフォーム調べ

雨漏りは、天井にシミが出たときには、屋根や壁の中まで水が回っていることがあります。押し入れの荷物まで濡れてしまったというご相談もありました。被害が出る前に、一度無料で点検を受けることを強くおすすめします。

大雨のあとは、点検を装った訪問販売も増えています。トベシンホームの無料点検では、その場で契約のお願いはしません。12店舗・施工実績5,500件以上・最長10年保証の専門店です。

トベシンホームは、東京・千葉・埼玉・茨城に12店舗を構える外壁塗装・屋根工事・雨漏り修理の専門店です。

業界10年以上、施工実績5,500件以上。専属職人が施工し、お引き渡し後も最長10年保証です。

記事を読んでもご自宅の状態が判断できないときは、無料でご相談ください。

★Google口コミ 平均4.4(426件) / 0120-685-126(8:00〜20:00 年中無休)

無料相談・診断の流れ

①〜③まで、費用は一切かかりません

1

お問い合わせ・無料相談無料

フォームまたはお電話(0120-685-126/8:00〜20:00 年中無休)でご連絡ください。お困りの内容をうかがい、調査の日程を調整します。

2

現地調査・診断無料

ドローンで屋根を撮影し、外壁の状態もあわせて確認します。足場を組まずに高所まで見られるので、お客様ご自身も写真で状態を確認できます。

3

お見積もり・ご提案無料

撮影した写真をお見せしながら、いま必要な工事と、まだ必要でない工事を分けてご説明します。お見積りをお渡ししたあと、ご検討の時間は十分におとりください。その場での契約はお願いしません。

4

施工開始

ご納得いただいたうえで着工します。専属職人が施工し、お引き渡し後も最長10年保証でお守りします。

近くの支店を探す
目次

種類別の屋根工事にかかる期間と流れ

屋根工事の種類によって、必要な工程や作業内容は大きく異なります。ここでは足場の期間と、部分修理・カバー工法・葺き替えの3種類の工事について、具体的な工程と期間を解説していきます。

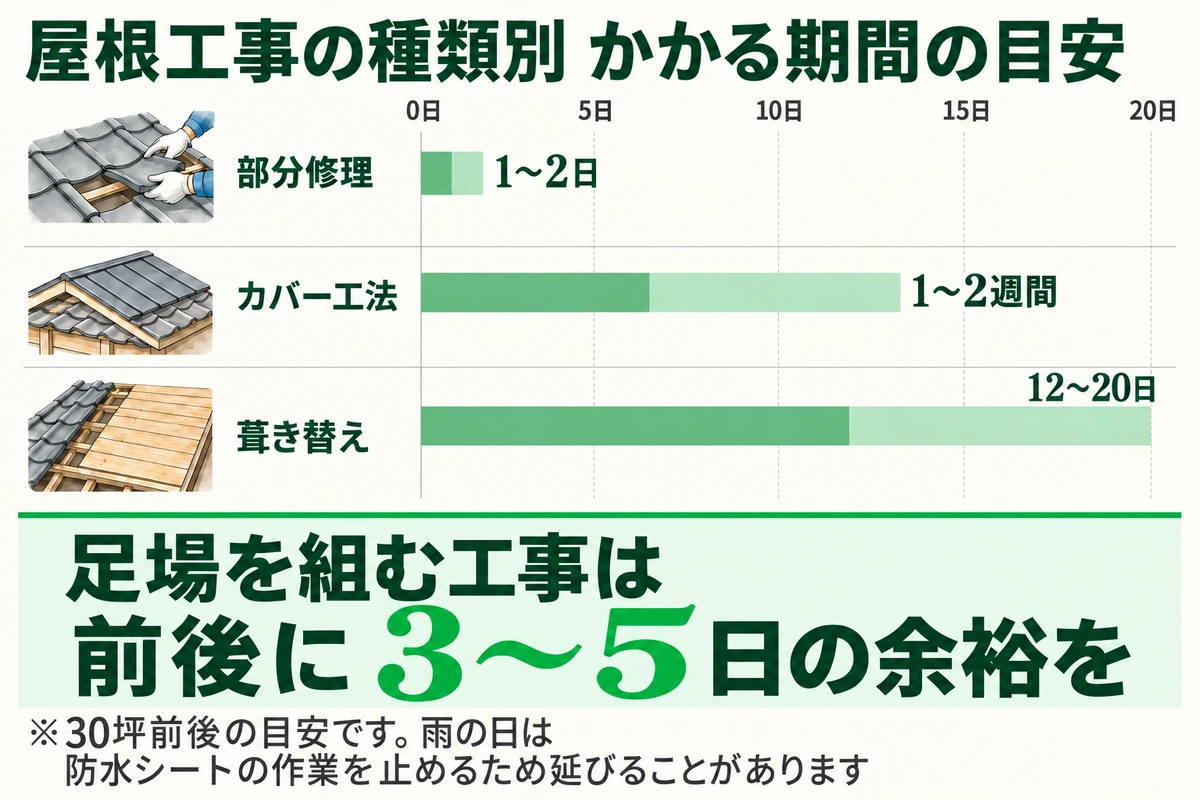

屋根工事の種類別にかかる期間の目安を示した棒グラフ。部分修理は1〜2日、カバー工法は1〜2週間、葺き替えは12〜20日。足場を組む工事は、組立と解体の前後に3〜5日ほど余裕を見ておく

足場の組立と解体にかかる期間

スクロールできます
作業内容工期目安
足場の組立作業1日
足場の解体作業1日

足場の設置は屋根工事の安全性を確保する重要な工程です。組立作業自体は1日で完了しますが、設置後の安全確認や養生作業が必要となるため、実際の工事開始までに1〜2日のインターバルが発生します。

同様に、工事完了後も足場の解体までに時間差が生じます。これは、工事完了後の最終確認や清掃作業、さらには天候や職人の工程調整などが影響するためです。通常、解体作業は工事完了から2〜3日後に行われることが一般的です。

このため、実際の工事期間を考える際は、足場の組立から解体までの前後の日数も考慮に入れる必要があります。全体の工期として、標準的な工事期間に加えて3〜5日程度の余裕を見込んでおくと安心です。

部分修理にかかる期間

スクロールできます
作業内容工期目安
応急処置1日
部分修理1〜2日
※足場の組立・解体作業を除いた日数

部分修理は、限られた範囲での補修作業となるため、比較的短期間で完了する工事です。応急処置では雨漏りの原因となっている箇所を特定し、一時的な防水対策を施します。その後、天候や材料の準備が整い次第、本格的な修理作業に入ります。

作業範囲が明確で、新たな不具合が見つからない場合は2日程度で完了することが可能です。ただし、雨漏りの原因が複数箇所に及ぶ場合や、予想以上の劣化が見つかった際は、工期が延長される可能性もあります。

迅速な対応が可能な反面、根本的な解決には詳細な調査が重要となります。

カバー工法にかかる期間

作業内容工期目安
足場の組立作業1日
棟板金の撤去1日
防水シート(ルーフィングシート)貼り1〜2日
板金下地取り付け2日
屋根本体貼り4日
棟板金の設置1日
完了確認1日
足場の解体作業1日

カバー工法は、足場の設置から解体までを含めると約1週間〜2週間程度の工期が目安です。既存の屋根材を活かしながら新しい屋根材を重ねる工法のため、葺き替え工事と比べて工期を短縮できる特徴があります。

工事は棟板金の撤去から始まり、防水シートの施工、板金下地の取り付け、屋根本体の施工、新しい棟板金の設置と進んでいきます。一連の作業自体は約1週間程度で完了しますが、防水シートの施工は天候に左右されやすく、雨天時は作業を中断する必要があります。

新しい茶色の雨樋に交換した軒先施工事例上尾市K様邸:屋根カバー工法と雨樋交換足場1回でまとめて6日間、費用は260万円写真と原因を本記事の事例で見る ↓

カバー工法の工程について詳しくはこちらで解説しているので、是非参考にしてください。

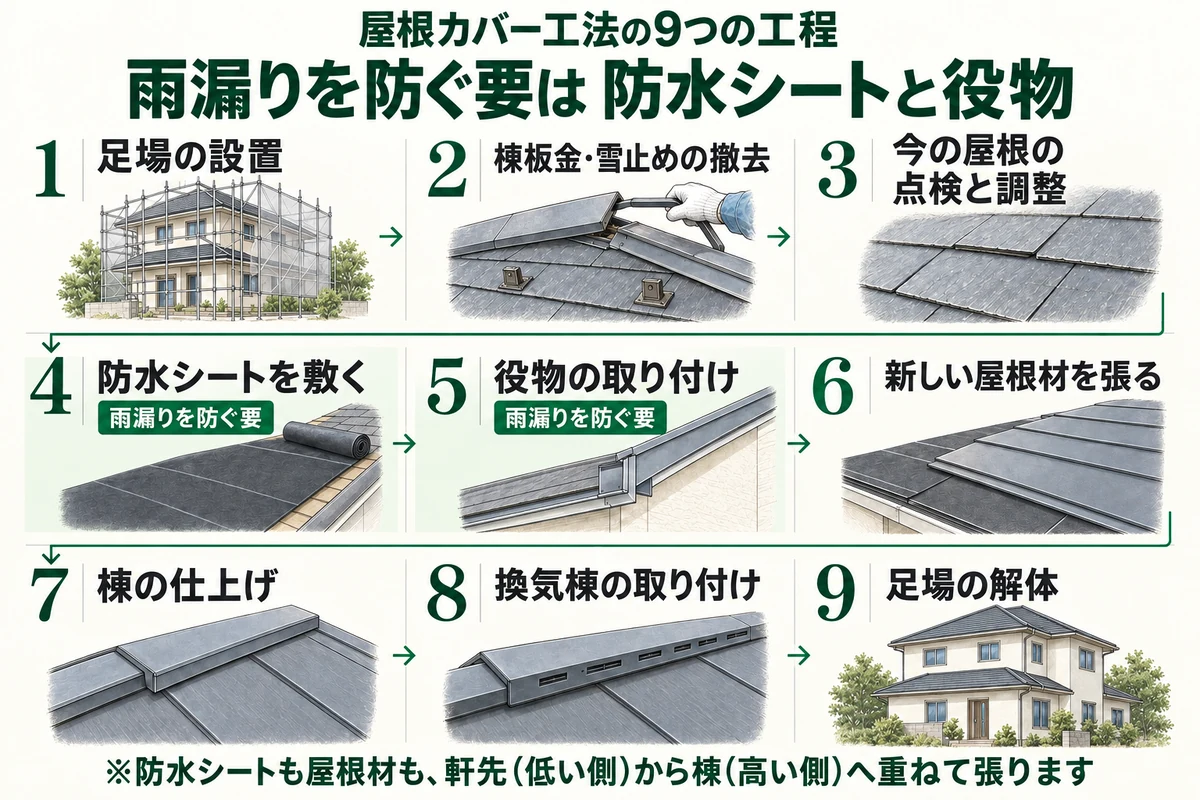

屋根カバー工法の9つの工程を順に示した図。足場の設置、棟板金・雪止めの撤去、今の屋根の点検と調整、防水シートを敷く、役物の取り付け、新しい屋根材を張る、棟の仕上げ、換気棟の取り付け、足場の解体の順に進み、雨漏りを防ぐ要は防水シートと役物

葺き替え工事にかかる期間

スクロールできます
作業内容工期目安
足場の組立作業1日
既存の屋根はがし1日
野地板増し張り1日
防水シート(ルーフィングシート)貼り1〜2日
板金下地取り付け2〜3日
屋根本体貼り4日
棟板金の設置1日
完了確認1日
足場の解体作業1日

葺き替え工事は足場の設置から解体まで含めると、約12〜20日程度の工期が目安です。葺き替え工事は最も本格的な屋根工事の方法で、既存の屋根材を完全に撤去して新しい屋根材に交換するため、比較的長い期間を要します。

工事は既存の屋根材の撤去から始まり、野地板の状態確認と必要に応じた補強、防水シートの施工へと進みます。その後、板金下地の取り付けから屋根本体の施工まで、天候や建物の形状によって2〜3日ずつ必要となります。

特に防水シートの施工時は天候の影響を受けやすく、雨天時は作業を中断します。工期は長くなりますが、屋根全体を新しく更新できる最も確実な工事方法です。予定を立てる際は、天候による影響も考慮し、余裕を持った日程調整をおすすめします。

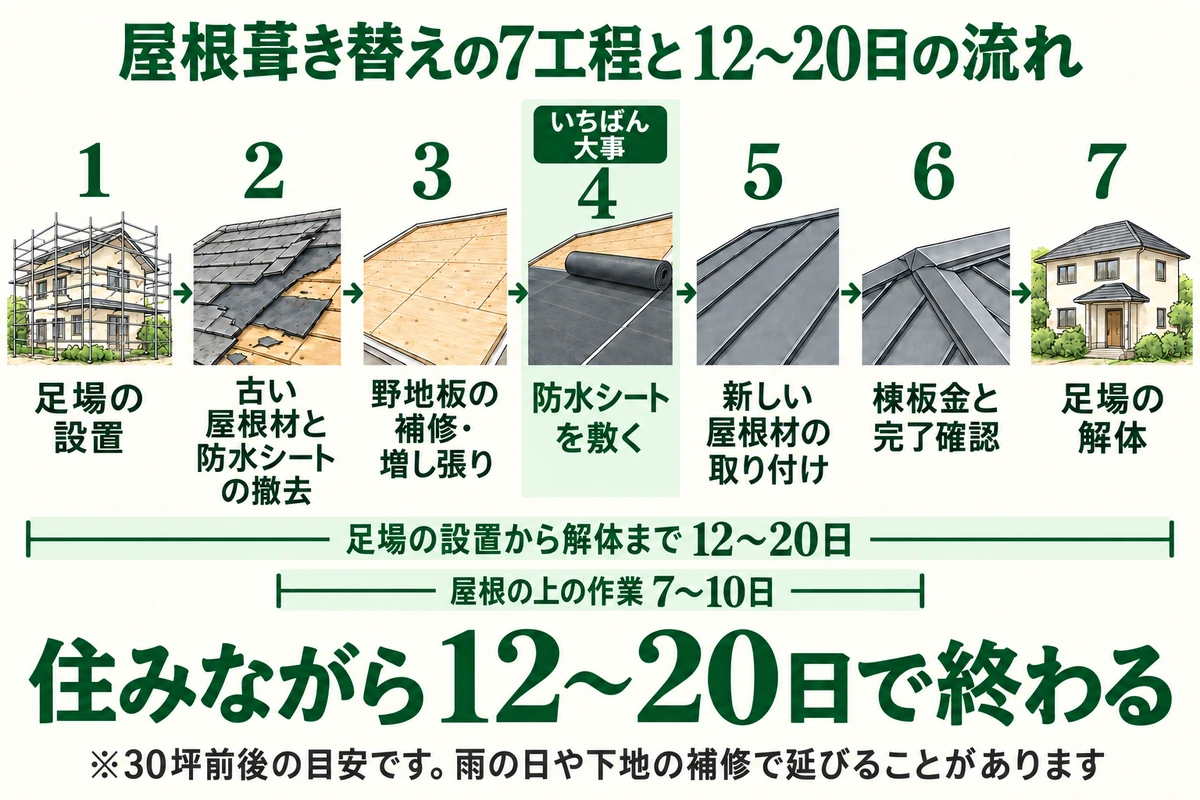

屋根葺き替えの7工程と工期を示した図。足場の設置、古い屋根材と防水シートの撤去、野地板の補修・増し張り、防水シートを敷く、新しい屋根材の取り付け、棟板金と完了確認、足場の解体の順に進み、屋根の上の作業は7〜10日、足場の設置から解体まで12〜20日。住みながら工事できる

屋根葺き替えの期間については詳しくこちらの記事で解説しています。

屋根工事の期間に影響する5つの要因

屋根工事の期間は、様々な要因によって変動する可能性があります。適切な工期を見積もるためには、以下の5つの要因を考慮してください。

これらの要因を事前に把握することで、より正確な工程計画を立てることが可能となります。

要因1:天候による影響

屋根工事は天候に大きく左右される工事です。特に雨天時は作業を中断せざるを得ず、工期の延長につながります。防水シートの施工時は完全な晴れが必要で、この工程が遅れると後続の作業にも影響が出ます。

また、強風時も安全確保のため作業を中断する可能性が高いです。特に台風シーズンや冬季の強風期は、工期の遅れを考慮した計画が重要で、梅雨時期は連続した雨天により大幅な工期延長の可能性もあります。そのため、可能な限り天候の安定した時期を選ぶことをおすすめします。

要因2:屋根の形状・勾配・面積

屋根の複雑さは工期に大きな影響を与えます。入り隅や谷が多い複雑な形状の場合、細かい加工や丁寧な防水処理が必要となり、作業時間が増加します。また、急勾配の屋根では安全確保のための補助器具の設置に時間がかかり、作業効率も低下する点も考慮しておきましょう。

面積に関しては、広くなるほど材料の搬入量や作業量が増え、それに伴い工期も延長されます。特に30坪以上の大きな屋根では、標準的な工期より2〜3日程度の追加が必要となるケースもあります。

要因3:下屋根の有無

下屋根がある場合、工事の複雑さが増し、工期が延長される可能性があります。特に本屋根との取り合い部分は、雨漏り防止のための入念な防水処理が必要となり、作業に時間がかかるケースが多いです。

また、下屋根の状態によっては同時に補修が必要になることも。本屋根との段差により足場の設置も複雑になり、準備期間が長くなる傾向があります。下屋根の有無は、工期に1〜2日程度の影響を与える可能性があると考えておきましょう。

要因4:追加工事の有無

工事開始後に予期せぬ劣化や損傷が見つかることは珍しくありません。特に古い屋根の場合、下地材の腐食や防水シートの劣化など、表面からは確認できない問題が発覚することがあります。

このような追加工事が必要になった場合、材料の手配や作業工程の見直しにより、工期が延長されます。標準的な工期に対して、状況によっては3〜5日程度の追加が必要となるケースもあります。事前の詳細な調査でも把握できない部分があるため、ある程度の予備日を設定しておくことが重要です。

要因5:工事場所の周辺環境

工事現場の環境条件も、工期に影響を与える重要な要因です。狭小地や道路に面した場所では、資材の搬入や足場の設置に制限がかかり、作業効率が低下します。また、近隣との距離が近い場合は、騒音への配慮から作業時間が制限されることもあります。

さらに、駐車場やスペースの確保が困難な場合も、資材の運搬に時間がかかり、工期に影響します。周辺環境による制約は、標準的な工期に対して1〜2日程度の追加を必要とする可能性があります。

屋根工事期間中の生活への影響は?

屋根工事期間中は、騒音や振動、駐車スペースの制限など、日常生活に一定の影響が出ます。通常の生活は可能ですが、以下のような制約を考慮しておきましょう。

  • 工事音が発生する時間帯(主に午前8時〜午後5時)
  • 駐車スペースの一時的な制限
  • 工事車両の出入りによる影響
  • ベランダや庭の使用制限

特に乳幼児やペットがいる家庭では、騒音の大きい時間帯の外出を検討するなど、生活パターンの調整が必要となる場合もあります。事前に工事業者と打ち合わせを行い、具体的な影響と対策を確認しておくことをおすすめします。

また、工事期間中は室内にも影響が及ぶことがあり、屋根を叩く振動で天井からほこりが落ちてくることもあるため、貴重品や精密機器が室内にあれば、養生をしておくと良いでしょう。

スレート屋根に付いた天窓施工事例さいたま市N様邸:天窓の撤去その日のうちに屋根をふさぐ段取りで、足場込み51万円写真と原因を本記事の事例で見る ↓

洗濯物は足場を設置する影響により、外に干せない期間が続くため、室内干しの準備やコインランドリーの利用を検討することも重要です。特に雨天時は工事が中断されるため、室内の片付けや養生を一時的に解除するなど、天候に応じた柔軟な対応が求められます。工事業者との密なコミュニケーションを取り、生活への影響を最小限に抑える工夫が大切となります。

屋根工事の期間を短縮するためのポイント

工事期間の短縮には、適切な時期の選択と事前準備が重要です。以下の2つのポイントについて、具体的な対策を解説します。

ただし、無理な工期短縮は品質低下につながる可能性があるため、バランスの取れた計画が必要です。

ポイント1:最適な工事の時期を選ぶ

屋根工事の期間を少しでも短縮するコツとして、天候の安定した時期を選ぶことで、工事の中断を最小限に抑えることができます。一般的に春季(3〜5月)や秋季(9〜11月)が最適な時期とされ、気温も穏やかで作業効率が高くなります。

特に梅雨時期(6〜7月)や台風シーズン(8〜9月)は、天候不順による中断が多くなるため避けることをおすすめします。また、冬季は寒さによる作業効率の低下や、強風の影響も考慮する必要があります。計画的に工事時期を選択することで、スムーズな工事進行が可能となります。

ポイント2:スムーズな工事進行のために事前準備しておく

円滑な工事進行のためには、以下のような事前準備が重要です。

  • 工事車両の駐車スペースの確保
  • 資材置き場の整理・確保
  • 必要な許可申請の手続き
  • 近隣への事前挨拶と工事内容の説明
  • 室内の養生が必要な箇所の確認

特に工事エリア周辺の整理整頓は、作業効率を大きく左右します。また、近隣とのトラブルを防ぐため、事前の挨拶や説明も重要な準備です。これらの準備を計画的に進めることで、工事開始後の手戻りを防ぎ、工期短縮につながります。

これらの事前準備が不十分な場合、工事開始後に様々な問題が発生し、工期の遅延を招く可能性があります。例えば、駐車スペースが確保できていないと資材の運搬に時間がかかり、作業の中断を余儀なくされます。また、近隣への説明が不足していると、工事中の騒音やほこりに関する苦情により、作業時間が制限される場合もあるのです。

必要な許可申請の遅れは工事の一時中断につながることにもつながります。事前準備を入念に行うことで予期せぬ遅延を防ぎ、スケジュールに沿った工期での完工の可能性が高くなります。

屋根工事は早い・安い・安心のトベシンホームにお任せください!

項目詳細
屋号トベシンホーム
会社名FCR株式会社
本社所在地〒271-0064
千葉県松戸市上本郷2868-8
Googleマップ
電話番号0120-685-126
営業時間8:00〜20:00 (年中無休)

屋根工事の工期について不安や疑問をお持ちではありませんか?トベシンホームでは、長年の経験と実績を活かし、最適な工期での施工を実現しています。

事前の詳細な調査により必要な工事範囲を見極め、効率的な工程計画を立案します。また、熟練の職人による確実な施工と、天候に応じた柔軟な工程調整により、品質と工期の両立を図っています。

お客様の生活スタイルに合わせた工事計画のご提案から、近隣への配慮まで、きめ細やかなサポートをお約束します。まずは無料相談から、ご要望をお聞かせください。

口コミ・評判

トベシンホームさんに外壁塗装をお願いしました。屋根や雨どいの中も外壁の洗浄の時に綺麗にしていただき、長年の汚れを落としていただけました。

引用元:Google

嬉しいお言葉をありがとうございます。

外壁だけでなく、お住まい全体が長く美しく保てるよう、屋根や雨どいの洗浄にも丁寧に取り組ませていただきました。細部まできれいにすることで、仕上がりの美しさと耐久性がより高まります。

これからもお客様にご満足いただけるよう、誠実な施工を心がけてまいります。

これまで依頼してきた業者さんの中でも、営業・職人さんを含め総合的にトップクラスだと思います。
仕上がりもとても満足しており、自信を持っておすすめできる業者さんです。

引用元:Google

営業から職人まで、チーム全員でお客様にご満足いただける施工を目指して日々取り組んでおります。

仕上がりにご満足いただけたこと、そして『おすすめできる業者』と言っていただけたことが何よりの励みです。

これからも感謝の気持ちを忘れず、一つひとつの現場に真心を込めて対応してまいります。

工事の日数と進め方が分かる事例

トベシンホームの屋根工事から、工事の日数と工事中の段取りが分かる事例を紹介します。ご自宅の工事の予定を立てるときの目安にしてください。

6日間で終えた屋根カバー工法の事例

弊社が上尾市で施工したK様邸は、雨樋の歪みがご相談のきっかけでした。ドローンで撮影すると、屋根材と破風板も傷んでいることが分かりました。

屋根のカバー工法と雨樋の交換、破風板の板金巻きをまとめて、6日間で終えています。足場を1回で済ませるため、3つの工事をまとめて行いました。

施工前(雨樋)歪んだ白い雨樋と外壁
交換前の雨樋
施工後(雨樋)新しい茶色の雨樋に交換した軒先
屋根のカバー工法とあわせて雨樋も交換
症状
雨樋の歪み、屋根材と破風板の傷み
工事
屋根カバー工法(スーパーガルテクト)、雨樋交換、破風板の板金巻き
工期
6日間
費用
260万円
エリア
埼玉県上尾市・築30年

ご相談のきっかけ雨樋の歪みでご相談いただき、ドローンで屋根の上を撮影しました。雨樋だけでなく、屋根材と破風板も傷んでいました。

直した方法足場が組んである間に、屋根のカバー工法と雨樋の交換、破風板の板金巻きをまとめて行いました。作業は2026年7月1日から6日までの6日間です。

トベシンホームのマーク

トベシンホームからひとこと雨樋を直すにも足場が必要です。雨樋だけ直して数年後に屋根をやることになると、足場代がもう一度かかります。まとめれば1回の金額は大きくなりますが、長い目で見ると安くつきます。

上尾市K様邸の工事を写真で詳しく見る

↑ 本文に戻る

その日のうちに屋根をふさいだ天窓撤去の事例

弊社がさいたま市で施工したN様邸は、使っていない天窓からの雨漏りでした。天窓を外して屋根に戻す工事で、屋根に穴が開いている間に雨が降っても大丈夫なよう、その日のうちに屋根をふさぐ段取りで進めています。

天窓の下は部屋なので、作業の前にシートを張って木くずが落ちないようにしています。

施工前スレート屋根に付いた天窓。撤去する前の状態
撤去する前の天窓
施工後天窓を外したあとに屋根材を葺き戻した屋根
天窓を外して屋根材を葺き戻した
症状
天窓からの雨漏り
工事
天窓(トップライト)撤去、屋根の部分葺き替え、足場工事
費用
51万円(足場を含む)
エリア
埼玉県さいたま市・築30年

雨漏りの原因屋根と天窓のすき間をふさぐパッキンと防水材は、10年20年で硬くなって切れてきます。N様は天窓をもう使っていませんでした。

直した方法天窓を撤去し、開口部に防水紙を敷き込んで屋根材を葺き戻しました。雨漏りの原因そのものが無くなっています。

トベシンホームのマーク

トベシンホームからひとこと屋根に穴が開いている間、家の中がどうなるかをいちばん気にされます。天窓の下にシートを張ってから作業し、雨が降っても大丈夫なようにその日のうちに屋根をふさぎます。

さいたま市N様邸の工事を写真で詳しく見る

↑ 本文に戻る

まとめ

屋根工事の期間は、工事の種類や規模によって大きく異なります。部分修理であれば1〜2日程度で完了する一方、葺き替え工事では足場の設置から解体まで含めると12〜20日程度が必要です。

工期に影響を与える要因としては、天候や屋根の形状、追加工事の有無などが挙げられます。これらを考慮した適切な工程計画を立てることで、スムーズな工事進行が可能となるでしょう。
工事期間をあらかじめ正確に把握しておくことで、仕事や旅行などの予定を適切に調整でき、スケジュールの組み直しによる混乱を防げます。また、近隣への事前説明もスムーズに行えるため、トラブルを未然に防ぐことが可能です。

さらに、工期に応じた仮住まいの必要性や生活環境の変化にも計画的に対応できるため、ストレスの少ない工事の実施につながります。
